      贵阳龙洞堡国际机场三期扩建工程总投资210亿元,于2016年年底开工建设,工程分为新建4000米长的一条跑道;新建16.7万平方米的T3航站楼;新建包含62个机位的停机坪;以及货运、机务维修、航空食品、消防及其他辅助生产生活设施,预计2021年完工。
      2018年9月5日,贵阳龙洞堡国际机场三期扩建工程T3航站楼项目正式开工建设。
      T3航站楼位于T2航站楼北侧,外貌呈“T”字型,由一个主楼加一个指廊构成,分为地上四层,地下一层,建筑高度37.08米,建筑面积16.7万平方米。楼内新设普通值机柜台66个,自动值机柜24个,新设国内出港通道30条,总商业面积为1.4万平方米。该项目预计今年年内完工。
       2018年,龙洞堡机场的旅客吞吐量达到了2000万人次,而目前T1和T2航站楼年旅客保障能力为2150万人次,承载量已近饱和。未来T3航站楼建成投用后,整个机场的年旅客保障能力就将上升到3600万人次,平均每天近10万人。
      T3航站楼的建设不仅只是现有高新技术成果的应用,更加需要创新和。在这里,建设者们既要克服高强度的工作,还要随时准备应对各种施工难题。

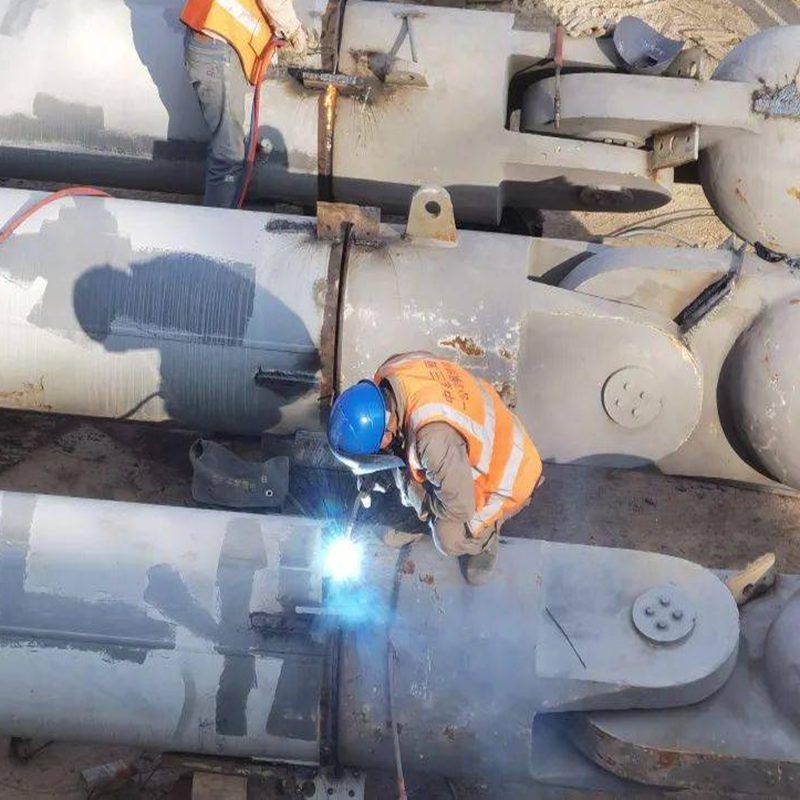

      在地面将铸钢件与树杈柱焊接完成,铸钢件跟随树杈柱一起吊装。树杈柱头网架采用分块吊装方式,网架吊装到位后补齐网架与铸钢件球点的连接杆件。

      项目钢结构工程体量如此之大,如何顺利指导构件的加工及安装呢?

      项目运用BIM软件,建立钢结构深化模型,结合有关设计规范和图纸的规定,将构件的整体形式、构件中各零件的尺寸以及零件间的连接方法等予以完善。

      二问

      柱头铸钢件与网架球节点为一个整体,安装铸钢件角度定位困难施工难度大,精度该如何保证呢?

      在地面将铸钢件与树杈柱焊接完成,铸钢件跟随树杈柱一起吊装。树杈柱头网架采用分块吊装方式,网架吊装到位后补齐网架与铸钢件球点的连接杆件。

      三问

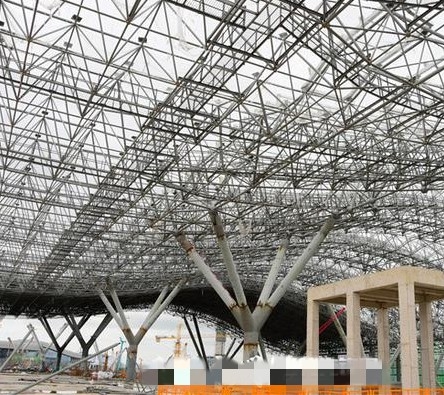

      工程屋面面积约51725平方米,钢网架体量约2200吨,杆件达79775根,焊接球数量达968个,螺栓球数量11229个,数量庞大,工期紧张,网架安装精度要求高,该如何选择合理的安装方法保障顺利施工呢?

      因地制宜,钢网架采用高空散装、顶升、分块吊装相组合的施工方式,各工艺交叉进行,流水施工。
      四问

      网架点标高为37米,高空作业及临边作业多,该如何防范高空坠落风险呢?

      在人员作业区域,设置生命线,根据需要,作业下方设置防坠安全网,保证施工安全。

      五问

      钢柱及网架安装需随土建进度施工,施工现场面积狭隘,如何穿插作业呢?

      与总包积极沟通,关注土建施工进度,及时预埋和安装钢柱;积极协调场地,为钢结构施工提供足够的网架拼装场地。


      六问

      本工程施工期间连续降雨时间较多,无法进行高空作业、焊接作业,该如何合理安排施工作业内容呢?

      建立专门的特殊季节施工应急组织体系,及时关注天气情况,合理部署,如将高空作业内容改为楼面拼装三角锥、网架单元楼面拼装等施工内容,以确保现场施工质量、安全及进度受季节天气影响可控。
